Erste Baustufe - NIKO:
Notaufnahme, Intensivmedizin, Krankenpflege, Operationszentrum
Auf einer Bruttogeschossfläche von ca. 112.000 Quadratmetern und einer Nutzfläche von 51.000 Quadratmetern entsteht Raum für 624 Betten (davon 204 im Intensivpflegebereich). Darüber hinaus umfasst die erste Baustufe 31 OP-Säle (davon 6 ambulante OPs). Der Bauabschnitt kann mit dem vorhandenen Budget so gebaut werden, dass er in sich voll funktions- und betriebsfähig ist. Der Bau kostet 833,1 Millionen Euro inklusive Risikopuffer. Folgende Funktionsbereiche werden hier angesiedelt sein:
- die Zentrale Notaufnahme mit Aufnahmestation
- Intensiv (ICU/IMC)- und Normalpflegestationen
- verschiedene Ambulanzen (Polikliniken)
- der Zentral-OP und Ambulantes Operieren
- die Sterilgutversorgung (AEMP)
- das Herzkatheterlabor
- die Diagnostische und Interventionelle Radiologie/Neuroradiologie
- zwei Hubschrauberlandeplätze

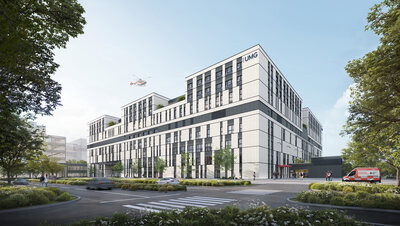

Visualisierung verschiedener Raumtypen
Im Rahmen der Planungen werden Visualisierungen eingesetzt, um in den Abstimmungen mit Nutzer:innen ein Raumgefühl vermitteln zu können. Im Folgenden erhalten auch Sie einen ersten Einblick in diese Räume:
Copyright: Sweco GmbH
Projektfortschritt Baustufe 1
Meilensteine des NIKO
09.2023 – Erhalt Finanzhilfebescheid für zusätzliche Leistungsinhalte
03.12.2024 – 1. Spatenstich | Symbolisiert den Baubeginn
01.2025 – Fertigstellung Baufeld-Vorbereitung | Baufeld, Baustraßen, Baumfällungen
1. Quartal 2025 – Fertigstellung Rückbau altes Pumpwerk
3. Quartal 2025 – 2. Quartal 2026 – Tiefengründung
4. Quartal 2026 – 3. Quartal 2028 – Erstellung Fassade und Dach
3. Quartal 2028 – 3. Quartal 2029 – Medizintechnik | möglichst zu spätem Zeitpunkt, damit alles auf aktuellem Stand ist
4. Quartal 2029 – Übergabe an UMG zum Einzug
09.2022 – 06.2023 – Vorplanung | Erarbeitung erster Grundriss des Gebäudes
06.2024 – Einreichen Bauantrag Baugrube | separate Antragstellung sorgt für Zeitersparnis
11.2024 – Einreichen Bauantrag Gebäude
1. Quartal 2025 – Freigabe Entwurfsplanung | Abschluss eines stimmigen und realisierbaren Planungskonzepts
1. Quartal – 3. Quartal 2025 – Erstellung Baugrube
2. Quartal 2026 – 4. Quartal 2027 – Erstellung Rohbau | Wände und Decken
2. Quartal 2027 – 2. Quartal 2029 – Innenausbau
4. Quartal 2028 – 3. Quartal 2029 – Verkehrsanlagen | Fuß- und Fahrwege
